現場とソリューションの関係
各ソリューションは作成された1つの現場情報に対して各購入したアプリケーションが繋がる仕組みです。
ソリューション同士の連携【Construction Fleet・Smart Construction Dashboad等】を行う場合、連携先と同じ現場情報である必要がありますので、現場リストより対象の現場情報の確認を推奨します。

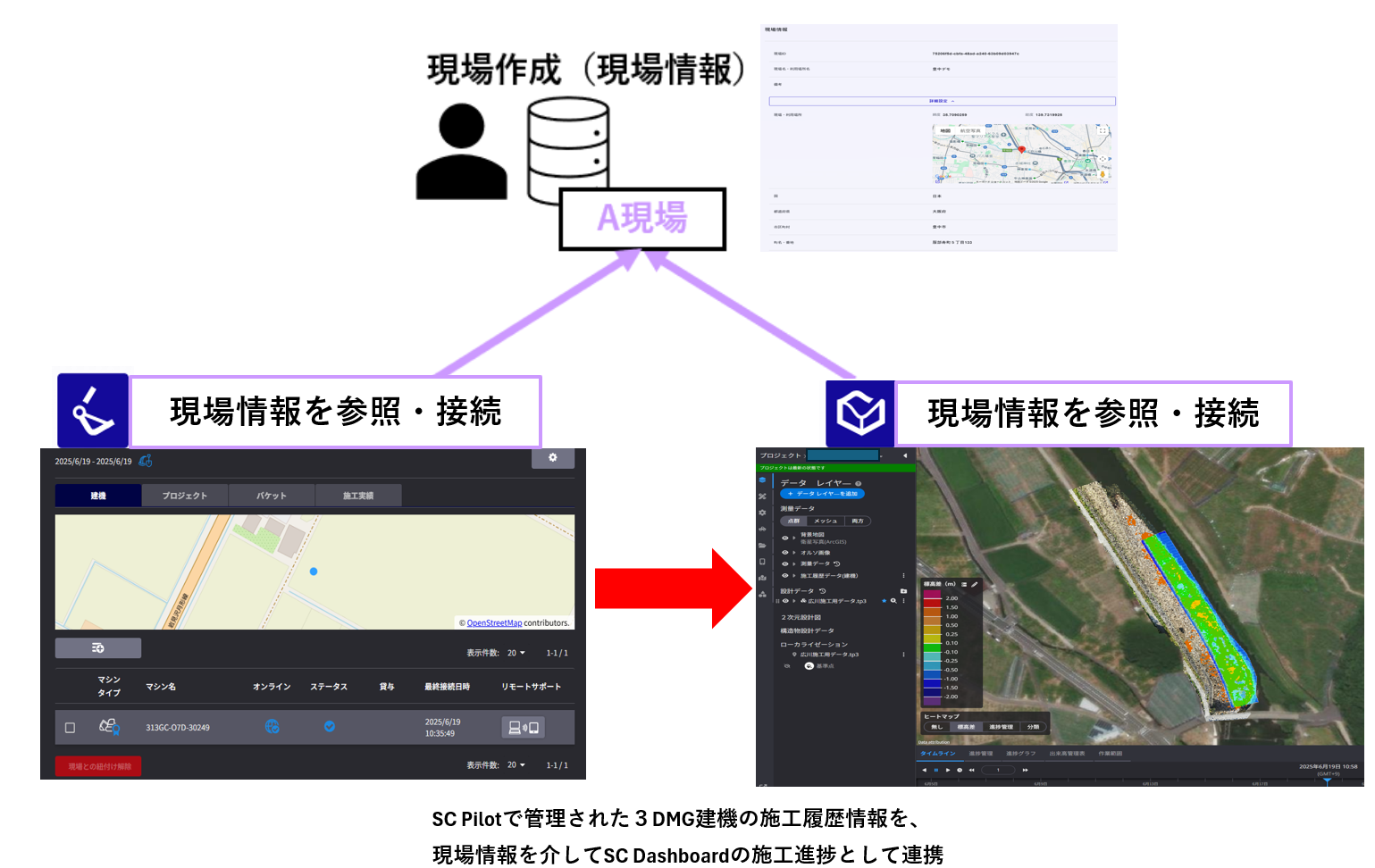

例:3DMG建機の施工情報をSC Dashboardへ施工進捗を連携する場合
※一部アプリケーションは、現場編集の機能をアプリ内に備えていないものがあります。以下のアプリケーションは本記事で案内する方法で現場の作成・編集を行ってください。
・SmartConstraction Dashboard/SmartConstraction Desin3D/SmartConstraction Pilot
質問
現場を新規作成方法を教えてください。
また、現場の工期などの設定はどこで編集しますか?
●新規現場の作成
●現場の工期設定・編集(工期変更)
●現場の削除方法・注意点
手順および詳細
●新規現場作成
1)現場作成は、管理設定画面または新ホーム画面のアカウントアイコンから入ることが可能です
それぞれの項目から、現場一覧へ入り”現場を新規作成する”をクリックします
管理設定画面↓ 新ホーム画面↓
2)下記必須項目は必ず入力しないと先へ進めない他、各商品のプロジェクトの表示や計算単位に影響を及ぼすことがあります
●必須項目
現場名・利用場所名 | 現場名 |
現場・利用場所 | 利用場所の住所を書き込むと、都道府県・市区町村へ反映します |
国 | 現場の位置情報の表示、タイムゾーンの設定です 現場・利用場所を入力、または地図から現場を設定すると自動で入力されます |
都道府県 | |
市区町村 | |
予定利用期間 | 現場の工期です プロジェクトの編集や作業の可能期間となります 設定した利用期間を超過すると、データの更新など一部機能が利用できなくなりますので、注意が必要です |
利用用途 | 現在はどの項目を選択していただいても問題ありません |
距離単位 | 各製品内の実績・移動距離などの算出項目に影響します |
面積単位 | |
体積単位 | |
通貨単位 | |
重量単位 |
●現場の工期設定・編集(工期変更)
1.管理設定画面の現場一覧の現場リストから、編集したい現場を検索して”>”ボタンで現場の詳細画面へ入ります。"現場詳細を編集"をクリックします

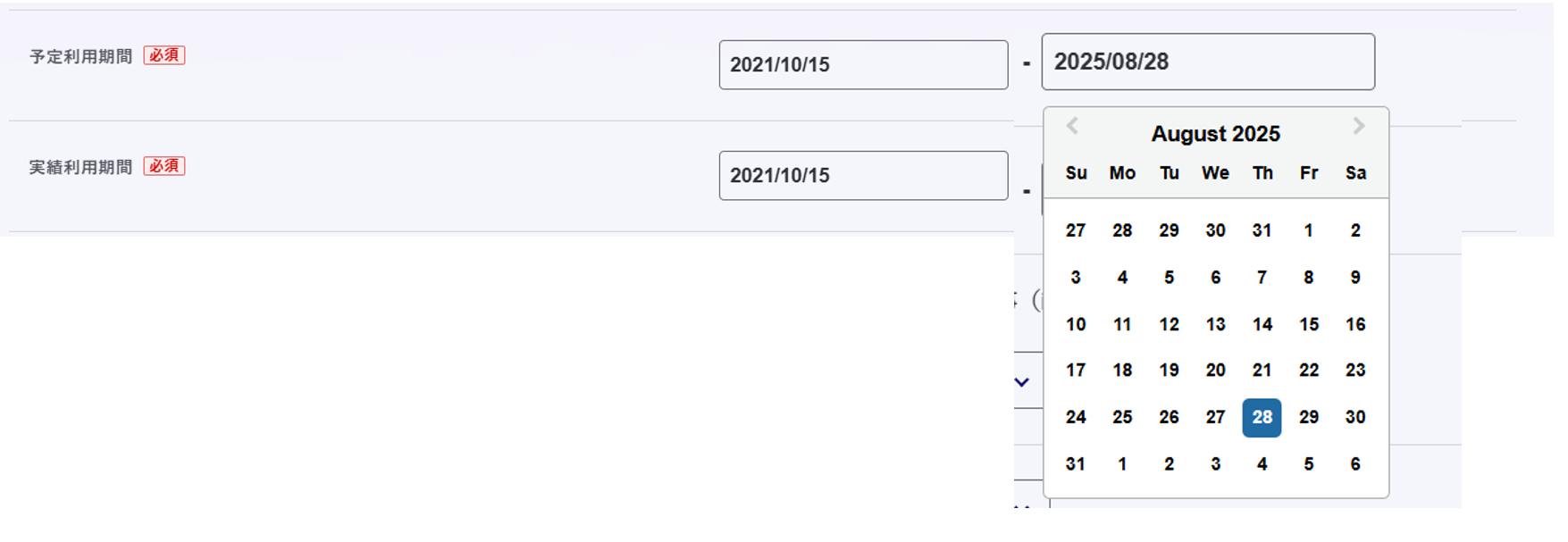

2.予定利用期間の日付を変更します
日付変更により工期変更を実行

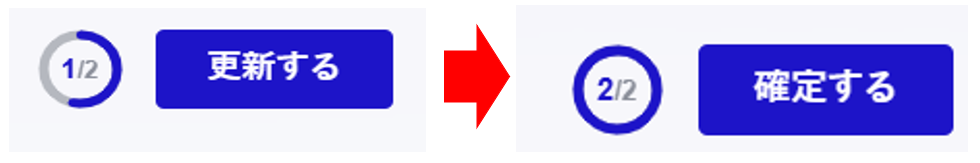

3.編集画面最下の”更新する”から確定するを押して、編集を確定して完了です
●現場を削除する
注意点
※現場情報は一度削除すると、現場に紐づいたデータを元に戻す方法はありません。 各アプリケーションから利用しない・現場を非表示にしたい場合は「現場をアーカイブする」を選択・設定してください ※自分が作成していない現場はAdmin権限を持つメンバーでも表示されることはありません |
1. 必要に応じ現場をアーカイブまたは、現場削除をクリックします
